工业设备的产品逻辑往往藏在两张表之间:一张写着参数与租金,一张写着工期与工序。本文从一个假设的地下车库抢工情境出发,讨论三个容易被忽略的问题——需求该怎样定义、一笔订单里有多少种「成功」、机器读数与施工放行之间差着什么;并给出一个简化的租购测算模型与试点方法。文中流程、指标与成本均为分析建议,不代表任何品牌已实施。

作者:我本来是天才 · 原文首发:人人都是产品经理(2026-10-29) · 本文为作者观点与方法分享,非本站独立评测

本文要点

  1. 工业客户租设备,买的不是参数,而是「某一道工序能更有把握地继续推进」。
  2. 一笔订单背后至少有五类判断标准:现场、采购、项目负责人、技术质量、财务。
  3. 机器显示的空气湿度,不能当作混凝土基层达标的证明——测量对象不同。
  4. 服务流程应拆成六段:需求初筛、条件确认、方案与报价、进场运行、过程复核、撤场结算。
  5. 租购临界点高度依赖残值、租费与服务范围;文中假设模型约 46 个计费日打平。
  6. 按天计费与「帮客户缩短工期」存在激励冲突,需要用复核节点与退租规则约束。

页内导航:一、先问清楚客户究竟想让哪件事发生 · 二、一个订单里有多少种不同的成功 · 三、最危险的误会是机器有读数就等于现场已达标 · 四、参数表没有错,错在让它回答所有问题 · 五、租赁产品的边界应当从第一次询问画到撤场对账 · 六、把效果承诺改写成能够共同检查的过程 · 七、客户需要两本账,供应商也需要两本账 · 八、设备利用率越高,服务未必越好 · 九、真正有用的数字化先从一张能交接的工单开始 · 十、品牌案例应该怎样写才有信息价值 · 十一、按天收费的生意如何与缩短工期站在一起 · 十二、用一个有限试点验证新的产品定义 · 十三、产品经理的工作止于哪里

一个工业设备产品经理,可能会在两张完全不同的表里理解同一门生意。

第一张表上写着除湿量、功率、风量、尺寸,以及设备一天的租金。第二张表上写着工人什么时候进场、材料什么时候到货、下一道工序什么时候开始,以及谁来确认现场具备施工条件。

设备供应商习惯围绕第一张表竞争。项目负责人却必须对第二张表负责。

两张表之间的距离,就是工业设备值得重新设计的地方。

设想一个情境:地下车库准备开展地坪施工,连续降雨打乱了原来的安排。现场问供应商:“你们的机器一天多少钱?”供应商发来参数和报价,双方很快进入价格谈判。然而,项目负责人还有几个问题没有问出口:设备何时能开始有效运行?现场需要提前做什么?如果进度没有达到预期,下一步怎么办?

这是一个用于分析的假设情境,不是某个客户的真实经历。但它能帮助我们提出一个具体问题:当客户为项目租用工业除湿设备时,他购买的价值究竟发生在哪个环节?

本文以伊岛公开展示的工业除湿、地坪烘干与设备租赁业务为案例背景,讨论需求定义、产品设计和服务交付。品牌官网可以证明业务如何被介绍,不能单独证明现场效果、履约水平或客户收益。以下涉及的流程、指标和成本模型均为分析建议,不代表伊岛已经实施;文中的示例数字也不是其报价或经营数据。[1][2]

我的判断是:在存在明确工期约束的项目中,设备性能是必要条件,客户更完整的需求则是,在约定条件下,让某一道工序更有把握地继续推进。

这也是标题中“不延期”的含义:它是客户希望降低的风险,而不是设备供应商可以无条件保证的结果。

一、先问清楚客户究竟想让哪件事发生

“客户需要除湿”是一句正确但不够用的话。

它没有解释为什么是现在,没有解释为什么采用租赁,也没有解释客户如何判断这笔钱花得值。如果需求定义停在这里,产品经理接下来往往只能做三件事:扩大除湿量、增加功能、优化价格。

更有用的需求表达,应当把时间、情境、任务和约束放进同一句话。

例如:“在某一道地坪工序开始前,项目团队希望改善现场环境,并按材料与施工方案要求完成检测,以减少等待和返工的不确定性;同时,不希望为短期使用承担长期持有设备的负担。”

这个表达没有立刻给出机型,却改变了后续决策。

首先,客户的目标不再是设备运行,而是工序能否进入下一步。设备正常开机,只能证明服务链条的一小段已经发生。

其次,时间有了具体意义。提前送到一台暂时接不上电的设备,与按约定时间完成部署,是两种不同的交付。

再次,验收对象必须明确。空气状态、基层状态、材料适用条件和施工放行决定之间存在联系,但不能混为一谈。

最后,租赁的价值开始显现:客户需要在某个窗口期获得能力,同时将后续的维护、闲置和转场负担纳入考虑。至于这些负担由谁承担,仍然要看实际合同与服务范围。

因此,同一款机器在不同场景下,实际上进入了不同的产品系统。

在短期施工项目中,关键约束可能是进场时间和连续运行。在季节性仓储控湿中,重点可能转向持续稳定、巡检安排和运行成本。在应急场景中,首先要确认的则可能是现场安全、积水与渗漏处理,以及设备是否适用。

把这些场景放进一个“适用面积大、除湿速度快”的介绍里,信息看似丰富,客户仍然无法据此做决定。

产品经理的第一项工作,是把宽泛的品类需求拆成能够被判断的具体任务。需求边界越清楚,后续的参数、流程和价格才越有解释力。

二、一个订单里有多少种不同的成功

企业采购常被简化成“说服客户”。问题在于,一个订单背后可能有好几个客户。

现场使用设备的人,希望机器容易移动、容易操作,出了问题能够及时处理。采购人员希望报价可比、供应商可核验、结算有依据。项目负责人关注工序衔接和异常处理。技术或质量负责人关心检测方法与施工条件。财务关注支出、押金、票据和付款安排。

这些角色并不一定由不同的人担任,但他们提出的判断标准仍然不同。

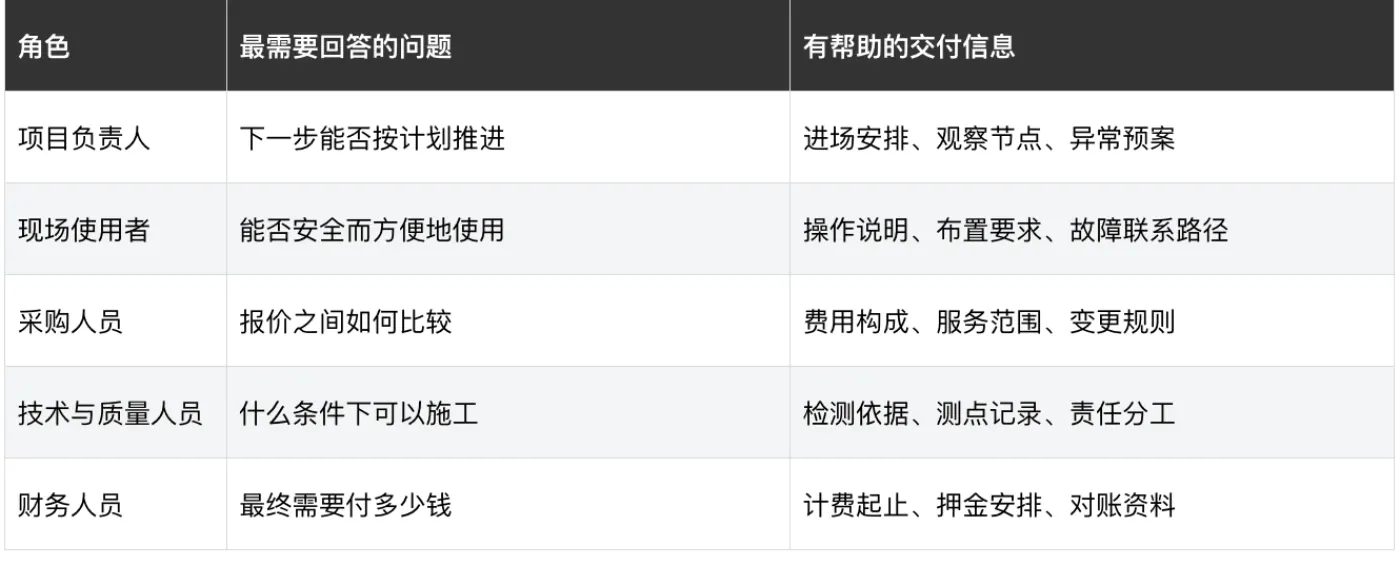

图:一笔订单背后的多角色判断标准(作者制图)
图:一笔订单背后的多角色判断标准(作者制图)

如果供应商只向采购解释价格,就可能在交付时遇到现场反对。如果只强调技术优势,也可能迟迟无法通过采购比较。

这不是沟通技巧的问题,而是产品信息没有覆盖完整的决策链。

以伊岛这类同时提供设备与租赁服务的业务为例,产品介绍可以围绕同一套事实生成不同材料:给采购的是费用及服务边界,给现场的是进场准备清单,给项目负责人的是时间安排和异常处理规则。它们应当相互一致,而不是每个岗位各说一套。

尤其需要注意“谁有权确认”这个问题。

设备到场,可以由现场接收人签收;完成调试,可以由双方确认设备状态;某一项施工条件是否满足,则需要依据项目约定,由相应技术或质量人员判断。让送货签收单同时承担施工放行证明的功能,会制造原本可以避免的争议。

一个好的企业产品,不只是帮助直接使用者完成操作,也应该减少使用者向其他角色解释的负担。

当项目负责人能把一份清楚的记录直接发给采购、技术和财务,而不必重新组织三次语言时,服务已经创造了一种参数表里看不见的价值。

三、最危险的误会是机器有读数就等于现场已达标

讨论地坪除湿时,有一个技术边界必须先讲清楚:空气相对湿度、混凝土内部相对湿度,以及通过特定方法得到的材料含水率,是不同的测量对象。

机器显示的湿度读数,不能自动成为基层满足施工要求的证明。

ASTM F2170提供的是使用原位探头测定混凝土楼板内部相对湿度的方法。其公开说明同时提醒,检测结果对应检测时刻与具体位置。它不能被理解为读取一台除湿机的显示屏,就完成了混凝土基层验收。[3]

这一边界对产品经理很重要。因为许多交付争议,可能来自双方对“干了”的理解不同。

供应商认为,空气湿度已经下降,设备也在持续排水。施工人员认为,地面摸起来不湿。项目负责人则期待材料可以马上进场。三个判断各自描述了一部分现象,却没有共同回答下一道工序的条件是否满足。

英国混凝土学会关于新混凝土地面湿度的资料,也讨论了基层水分对饰面使用性能的影响,以及外部水分来源可能延迟干燥的问题。[4]这里引用资料,是为了说明空气与材料之间的关系,不能直接移植其中的特定阈值,作为所有国内项目的统一验收标准。

由此可以得到一个产品设计原则:把“改善环境”和“确认施工条件”设计成两个相互衔接、各有依据的环节。

前一个环节,需要关注设备配置、温湿度变化、区域划分、排水与运行状态。后一个环节,需要按适用的材料说明、施工方案及项目要求,确认检测对象、方法、位置、时点与确认责任人。

供应商可以记录和协助,也可以提供相应专业服务,但不能在缺乏依据时,把环境数据直接包装成施工结论。

这并不会削弱产品的价值。恰恰相反,它能让客户知道:哪些事情供应商能够控制,哪些事情需要双方配合,哪些事情需要其他专业人员确认。

不确定性不会因为一句“保证效果”而消失。把它拆解成可观察、可沟通、可处理的问题,才是产品工作的开始。

四、参数表没有错,错在让它回答所有问题

工业设备必须讲参数。问题不是参数太专业,而是参数往往脱离了使用条件。

一项标称除湿能力,通常对应规定的测试条件。现场温湿度、持续进入的水分、空气交换、设备布置、运行时长等情况发生变化后,实际表现也需要重新评估。没有核对测试工况与现场条件,就不宜直接推算某块地面几天能够达到施工要求。

同样,适用面积可以帮助初步筛选,却不足以独立完成工程选型。

两处面积相同的地下空间,一处已经处理好渗漏、能够分区封闭;另一处门洞频繁开启、墙体持续渗水。若只按平方米配置相同数量的机器,方案可能在一开始就低估了差异。

对产品经理来说,参数需要经历一次从“设备属性”到“现场决策”的翻译。

除湿能力,帮助判断设备在相应条件下的处理能力;功率及供电要求,帮助现场确认能否接入;尺寸与重量,影响通道、装卸和移动;排水方式,决定运行是否需要额外配套;控制方式,影响操作与巡检;维护要求,则影响连续使用的安排。

每一项参数都应该回答一个具体问题,而不只是让产品页看起来更完整。

以官网公开展示的工业租赁设备为背景,伊岛可以被放进这样的分析框架:客户在看到设备档位之后,下一步应该如何判断它是否适合自己的项目?本文不据此评判某个型号的实际性能,也不将网页宣传数值当作现场测试结果。

一个更有帮助的产品页面,可以让客户先选择任务,再呈现需要核实的条件。例如,选择地坪施工后,页面提示了解施工阶段、基层情况、计划时间、供电与排水、现场封闭条件。只有信息具备之后,才进入配置建议与报价。

页面上多一个问题,可能会减少一次无效咨询;但问题过多,又会使客户离开。因此首轮只收集足以判断“是否适用、是否需要进一步勘察”的信息,其余通过后续沟通完成。

产品专业性,不在于把所有工程知识塞进首屏,而在于让每一次交互都更接近一个可靠决定。

五、租赁产品的边界应当从第一次询问画到撤场对账

如果把除湿机租赁理解为“发出机器,按天收费”,很多问题会被留给现场临时解决。

客户没准备好电源,设备到了无法运行;需要的排水配套没有提前确认;现场条件变化,却没有明确谁来重新评估;客户提出退机后,取货时间和停止计费时间又出现分歧。

这些问题看起来分散,实际上共同指向一个缺口:服务流程没有被当作产品的一部分。

可以把一笔订单拆成六个阶段:需求初筛、条件确认、方案与报价、进场运行、过程复核、撤场结算。每个阶段都要回答三个问题:需要什么输入,由谁完成什么动作,留下什么确认依据。

需求初筛决定是否值得继续沟通。条件确认要识别影响方案成立的关键因素。方案与报价让双方对配置、费用和责任形成一致理解。进场运行证明设备进入可用状态。过程复核判断是否继续、调整或暂停。撤场结算则关闭设备、费用和资料三条线。

其中最值得设计的,往往是阶段之间的交接。

销售转给调度时,除了地址和电话,还应传递现场限制、约定时间和未解决事项。调度转给现场人员时,应确认通道、装卸、供电及接收安排。现场人员发现条件不符时,应有清楚的升级路径,而不是自己承担一个无权决定的承诺。

对于伊岛这样的业务,公开页面已经描述了设备与服务结合的方向。[1][2]真正需要验证的下一步,是这些服务是否能够转化为客户可理解、团队可重复执行的节点。这是一项产品化建议,并非对其现状的审计结论。

服务也不应无限扩张。客户希望有人解决所有问题,不意味着供应商应该承接所有责任。积水、渗漏、防水修复、建筑结构、材料适配及施工判断等事项,可能涉及不同专业。

把不包含的工作、需要客户配合的事项和变更条件说清楚,能够减少服务过程中反复谈判的成本。

一项租赁产品是否完整,可以用一个简单问题检验:换一位销售、换一位现场人员,客户是否仍然能得到基本一致的解释与安排?如果答案主要依赖个人经验,产品还有大量工作没有完成。

六、把效果承诺改写成能够共同检查的过程

“有效果”容易说,“如何确认效果”更难。

在条件不完整时直接承诺几天完工,可能让客户误以为供应商已经控制了所有变量;完全不谈进度,又会让服务失去购买理由。产品经理需要在这两者之间建立可执行的判断机制。

一种办法,是在方案中明确四类内容:目标、前提、复核节点、偏离后的处理方式。

目标说明希望改善什么状态,服务支持哪一道任务。前提说明供电、排水、封闭、漏水处理及操作配合等条件。复核节点说明双方何时看哪些记录。处理方式则说明,若进展与预期不同,先核查什么,再由谁决定调整。

例如,运行后观察到环境变化不明显,团队可以依次检查设备状态、记录方式、区域边界和持续水分来源。必要时重新评估配置,或建议先处理制约条件。这个过程应当留下原因与措施,避免把所有情况都归结为“再加几台机器”。

同时,需要区分可以直接承诺的动作,与只能在条件下评估的结果。

是否按约定检查设备,是否完成部署,是否在发现异常后启动处理,属于相对可控制的服务动作。某个具体基层何时满足某种材料的施工条件,则受更多因素影响,不能仅凭机器型号给出确定答案。

有价值的服务承诺,应尽量围绕可控制的环节建立,再对结果给出有条件、可复核的评估。

这里还有一个常被忽略的问题:异常信息如何到达有权处理的人。

现场只在群里发一句“机器好像不太行”,无法直接形成行动。更有用的异常信息应包括设备编号、位置、发现时间、现象、现场是否变化,以及已经采取的措施。记录不必复杂,却需要让接手的人知道下一步该做什么。

服务系统的成熟,不在于没有异常,而在于异常出现后,组织是否能够在有限信息下快速恢复判断。

七、客户需要两本账,供应商也需要两本账

“租比买省钱”很适合做宣传,却不能代替决策。

租赁是否经济,至少取决于使用周期、频率、持有成本、服务范围与剩余价值。如果一年里持续使用设备,而且具备维护和调配能力,购买可能更合适。短期、地点变化大、维护能力不足的项目,则可能更适合租赁。

下面建立一个简化模型。所有数字均为假设,只用于解释计算方法,不对应伊岛或其他公司的实际价格,也不预测真实项目收益。

假设某项目经评估需要一组设备:购买总价60,000元,租赁费用每天500元。若购买,一个年度内需要考虑资金占用、维护、存放、管理及期末处置;若租赁,则需确认运输、部署、维护和撤场是否已经包含在报价中。

为便于比较,统一采用一年决策期:假设购买设备一年后的净处置收入为42,000元,年度其他持有成本为6,000元;购买和租赁在该年度的运输部署费用分别为2,000元和3,000元。两种方案暂按相同设备配置、运行表现与使用天数测算,电费等相同项先不计入差额。

图:一年期租赁与购买的成本随使用天数变化(作者假设模型)
图:一年期租赁与购买的成本随使用天数变化(作者假设模型)

按这组假设,两种方案在46个计费日时成本相等。使用20天,租赁成本为13,000元;使用80天,则为43,000元。这不是行业通用分界线:残值、租费、运输次数和服务内容改变,结果就会改变。

这个模型还没有纳入所有现金流时间差、税费、故障停机与设备闲置风险。真实决策应补充这些项目,而不能把简化结果当作投资回报承诺。

客户还有第二本账:项目风险账。

等待可能影响后续工序,但不能把项目延期的全部损失都计为除湿设备的收益。只有在湿度条件确实限制关键工序、相应工作位于关键路径、且其他条件基本可用时,时间改善才可能传递到项目整体进度。否则,局部快了,整体未必更早完成。

供应商同样需要两本账。第一本是订单收入与直接成本;第二本是设备占用、调度、坏账、返场、维修和旺季机会成本。订单租金看上去不错,若跨区运输和返场次数失控,实际贡献可能很低。

因此,好的成本工具不应预设“租一定更划算”,而应帮助双方识别何时值得合作。把不适合租赁的客户转向购买,也可能是一种更合理的产品决策。

八、设备利用率越高,服务未必越好

从单个项目转向整支设备队伍后,会出现一个新的矛盾:设备越满租,供应商的短期收入可能越好,紧急替换和临时需求的缓冲却越少。

如果所有设备都在外运行,一次故障就可能需要跨区域调机。原本看起来节省的闲置成本,可能以更高运输费用和更慢响应的形式重新出现。

这意味着,设备利用率不能作为唯一目标。

产品经理需要和运营一起区分:设备正在客户现场运行,设备被预订等待出发,设备正在运输,设备在维修,设备已返仓但未完成检查。这些状态都占用资源,却对应完全不同的管理动作。

“仓库还有十台”也未必意味着能接一个需要十台的订单。如果其中几台待维修,几台缺少配套,另一些型号无法适配项目,账面库存就不能直接转成可交付能力。

更有意义的可用库存,应当同时满足状态可用、配置适配、配套齐全、运输可达,以及交付时间可实现。

对短期且集中爆发的需求,还要考虑区域之间的相关性。多地同时进入潮湿天气时,跨区支援可能并不像平时那样容易。历史平均利用率,也可能掩盖少数关键日期的供给不足。

因此,区域布局应基于真实订单、运输时间、维护能力和需求波动来评估。地图上多几个点,不能独立证明服务更快;仓库离客户近,也不代表当时有适配设备和可安排的人。

对于伊岛这类租赁业务,值得建立的优势,是把设备、配套、人员和运输协调为可兑现的交付能力。本文并无其库存和履约数据,无法判断实际水平,但可以明确需要怎样的数据来验证。

例如,在某一区域连续观察订单需求、拒单原因、到场偏差与替换耗时,再决定是否增加设备或服务节点。比起先扩张再解释效果,这样更容易看清投入解决了什么问题。

九、真正有用的数字化先从一张能交接的工单开始

谈到服务升级,很容易想到远程监控、智能调度和预测模型。这些能力可能有用,但它们依赖一个更基础的条件:组织知道眼前正在发生什么。

如果同一台设备在销售表里已经出租,在仓库表里仍是待发,在维修记录里又处于待检状态,增加一块大屏只会把矛盾展示得更清楚。

第一步应该建立稳定的对象关系:一个项目有哪些区域,一笔订单对应哪些设备,每台设备处于什么状态,每次异常对应哪一段服务。

这些关系可以从简单工单做起。设备编号、项目位置、约定节点、现场条件、交接记录和异常处理,是比视觉效果更重要的内容。

尤其要统一时间的定义:客户提出需求、确认订单、设备出库、到达现场、完成部署、开始有效运行,不是同一个时间。若不同部门各取一个节点计算响应速度,内部报表可能都很好看,客户却无法复核。

指标也应该沿着这条服务链建立。

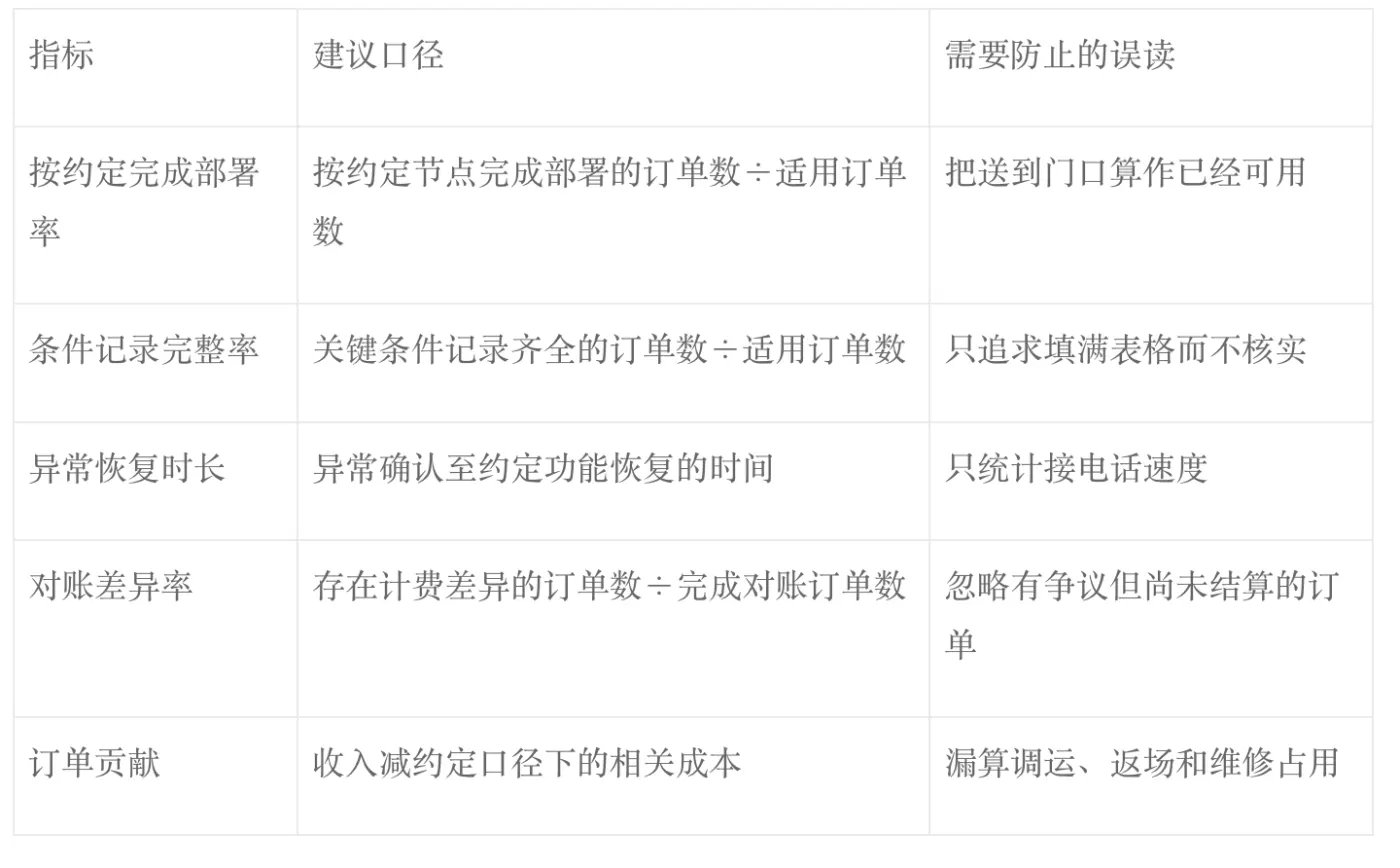

图:沿服务链建立的可核对时间节点(作者制图)
图:沿服务链建立的可核对时间节点(作者制图)

上述口径仍需根据实际业务细化,例如暂停、取消、客户条件变化如何处理。否则团队可能通过排除困难订单,让指标改善而体验不变。

早期不必追求功能齐全的平台。先让一个项目从询问到撤场都能被追溯,再选择最频繁、最耗时、最容易出错的环节进行数字化。

只有当输入数据稳定,调度建议和预测模型才有可靠基础。对于记录不完整、现场条件缺失的项目,系统输出应保留不确定性,而不是因为界面专业,就给出貌似精确的完工时间。

十、品牌案例应该怎样写才有信息价值

把品牌放进文章,不等于读者愿意了解品牌。

读者愿意看一个案例,是因为其中有问题、有判断、有取舍,以及判断之后可以被检查的结果。只有产品图片、企业介绍和优势罗列,无法完成这些工作。

以伊岛的工业租赁业务为背景,一篇有价值的项目复盘,至少应该回答:为什么当时需要外部设备,为什么采用这种配置,现场有哪些约束,过程中做过什么调整,最后确认了什么,以及还有什么无法归因。

这里最重要的是保留变化过程。

如果一个项目进场后发现门洞无法按计划封闭,团队因此调整区域与运行安排,这种信息比一句“方案专业”更能帮助读者理解能力。若项目没有按最初时间完成,也应解释哪些因素改变,不能只挑选最漂亮的结果。

数据展示同样需要边界。记录应尽量包含时间、位置、测量对象、仪器或方法以及现场变化。不同位置、不同工况的数据,不能为了画出一条漂亮曲线就拼在一起。

“使用设备之后情况改善”也不自动证明改善全部由设备引起。天气变化、门洞管理、漏水处理、其他设施运行都可能影响结果。有条件时,可以结合可比区域、重复观察和过程记录增强判断,但现场比较依然需要说明差异。

对外发布时,还需要获得项目相关信息和图片的必要授权,保护客户身份及商业信息。不愿公开的案例可以做去标识化处理,但不能因此补造客户身份、采访和数据。

品牌关系也应如实说明。企业参与者可以分享实践,读者需要知道其观察立场;没有实际参与的人,则不能凭公开资料写出“我们在现场发现”的第一人称经历。

品牌的可信度来自可检查的事实。一个有边界的案例,可能比十段没有来源的赞美更能留下印象。对于平台读者而言,它还能提供可迁移的方法,而不只是一次购买提示。

十一、按天收费的生意如何与缩短工期站在一起

租赁还有一个值得正视的激励问题:客户希望尽快完成任务,供应商的收入却可能随计费天数增加。

这不代表按天收费一定有问题。设备确实被持续占用,运输、维护和资金投入也需要得到补偿。但如果品牌强调帮助客户加快进度,团队内部却只奖励出租天数,就可能出现承诺与行为不一致的压力。

产品经理需要设计的,是让双方知道何时继续使用有价值,何时应该调整,何时可以结束服务。

最直接的办法,是提前约定复核节点及退租流程。在节点上,根据约定对象与方法检查进展,说明继续使用的理由。达到约定的退租条件后,应让客户能够提出撤场申请,并按事先明确的规则确认计费结束,避免因供应商取货安排而产生无法预期的额外占用费用。

另一方面,也不能让客户单方面以“感觉可以了”代替必要判断。退租条件可以由双方约定,但涉及是否允许施工的专业结论,仍应由相应责任方按项目要求确认。流程越清楚,双方越不需要通过猜测对方动机来决定是否继续合作。

价格结构可以围绕真实工作拆开,例如设备占用、运输部署、额外现场服务等。是否拆项收费,应根据客户理解成本和实际业务决定;关键是同一项工作不能在销售时说已包含,结算时又突然变成附加费用。

按项目打包也不是万能解法。它能让客户更早了解预算,却可能让供应商承担未识别的持续渗水、工序改变和无限延长。若把一切风险都藏在一个固定价里,后续通常只能通过争议重新分配。

较合理的做法是,为打包方案规定明确的范围、期间、现场条件与变更机制。项目范围变化时,双方依据事实重新确认,而不是等待成本已经发生后再谈。

至于按结果付费,更需要谨慎定义“结果”。如果结果无法可靠测量,或同时受多方行为影响,这种定价就可能把合作变成归因争论。在缺少足够历史数据时,先把过程服务做清楚,通常比急于推出一个听上去先进的收费模式更可执行。

内部激励也要随之调整。销售除了成交额,可以关注适配性和信息完整;现场除了完成送达,可以关注部署质量和异常闭环;运营除了出租率,可以关注设备可用性与订单贡献。这些指标需要相互校验,避免一个岗位通过把问题推给下一个岗位完成考核。

一个值得观察的现象是:流程改善后,单个订单租期可能缩短,单位订单收入也可能下降。供应商此时应检查设备是否更快释放、是否减少返场和争议、是否增加了可承接订单,而不能只凭租期缩短就判断服务伤害了收入。

反过来,释放的设备如果没有后续需求,收入下降可能暂时无法被新订单弥补。服务价值和商业收益之间并不存在自动成立的等式,需要结合季节、供需和成本验证。

这使品牌定位变成一个实际的经营选择:如果把帮助客户降低等待作为价值主张,就应愿意检查自己的计费、退租、调度和绩效,是否在鼓励相同的行为。

能够持续兑现的品牌表达,背后应当有相应的利益安排。否则,“支持工期”只是一句广告,现场仍然会回到一天租金的拉扯之中。

十二、用一个有限试点验证新的产品定义

前面的分析如果只停留在框架上,很容易变成另一套漂亮话。要判断“围绕工序推进设计服务”是否有用,需要把它放进一个有限的试点。

可以先选定一个区域、一类项目和一组能够承担交付的人员。不要同时覆盖地坪、仓储、应急等所有场景,否则结果差异很难解释。

第一阶段,回看近期订单。既看成交,也看未成交、取消和发生争议的订单。逐笔核对客户最初想解决什么、实际采购由谁决定、哪里发生等待、哪些信息直到进场后才被发现。访谈应围绕具体事件,避免只问“你是否重视服务”这种容易得到一致答案的问题。

第二阶段,建立最小流程。使用一份需求初筛表、一份进场条件确认、一份费用及服务说明,以及一份过程记录。材料的目标是减少遗漏,而不是让客户承担录入工作。每增加一个字段,都要知道它会改变哪个决定。

第三阶段,在真实订单中运行。提前约定观察指标,记录流程新增的时间成本,以及客户和团队在哪些地方仍然误解。试点期间尤其要保留例外:如果人员绕开流程才能完成交付,就要研究原因,而不是把例外从总结中删除。

第四阶段,评估是否继续。除了转化和收入,还应看进场后补充沟通是否减少,异常是否更容易定位,对账是否更清楚,以及新增服务是否覆盖了自己的成本。

试点不应预先保证数据一定改善。更完整的条件确认,可能使部分原本会成交的订单被提前拒绝;清楚的费用边界,也可能减少依靠误解达成的交易。短期转化下降,不必然代表产品变差,但需要用后续贡献、争议和履约情况验证。

样本较小时,可以做方向判断,不能急于宣布某套方法普遍有效。项目规模、天气、人员经验和客户配合都可能影响结果。试点结束后,应该先识别哪些机制可重复,再决定扩展范围。

对伊岛而言,这套路径可以作为一种待验证的产品升级建议;对其他工业设备企业,它同样适用。真正需要检验的不是口号是否好听,而是新的需求定义是否改变了行为,并带来值得保留的结果。

十三、产品经理的工作止于哪里

回到开头的两张表。

一张关于设备,一张关于项目。设备企业当然不能替客户管理整个工程,也不能因为参与某一道工序,就承诺项目不会延期。

但它可以把自己的工作从“提供一台机器”,推进到“让这台机器在适用条件下,成为一个可安排、可使用、可复核的项目资源”。

这种推进会改变很多具体选择。

产品页不再只问客户要多大除湿量,而会先识别任务与条件。销售不再只交接电话与地址,还要传递尚未解决的限制。现场不再只证明机器已经启动,还要说明当前状态、后续观察和异常路径。结算不再只是退机后报一个总额,而有事先说清的计费规则。

硬件仍然重要。没有稳定、适配的设备,服务流程无法独立完成任务。服务同样重要:再好的设备,如果无法按时部署、持续使用和正确解释数据,也可能无法进入客户真正关心的结果。

从这个角度看,伊岛这样的工业除湿租赁业务,为产品经理提供了一个观察传统设备行业的切口:产品的边界并不天然停在机壳上,它会沿着客户完成任务所必需的协作关系向外延伸。

延伸到哪里,需要依据能力、成本和责任来决定。把边界画得更大,并不自动创造价值;把其中每一个环节做得更可理解、更能兑现,才可能形成差异。

客户最终可能仍然从“一天多少钱”问起。那是一个合理的问题,因为价格是他此刻最容易比较的信息。

产品经理应该做的,是让他获得足够清楚的下一层信息:这笔钱包括什么,需要怎样的前提,谁来执行,何时复核,出现变化如何处理。

当这些问题能够被回答,价格才有完整的参照。工业设备的竞争,也才有机会从一张参数表,进入客户真正用来安排工作的那张表。

参考资料与案例说明

[1] 伊岛品牌网站,工业除湿租赁与销售、地坪施工等场景业务介绍。https://ishima.cn/ 。访问日期:2026年10月29日。仅用于确认品牌公开业务定位,不作为其服务效果、市场地位或履约表现的独立证据。

[2] 伊岛工业除湿租赁网站,地坪除湿、应急除湿、方案及设备租赁介绍。https://www.airdry.net/ 。访问日期:2026年10月29日。仅用于公开业务背景。

[3] ASTM International,ASTM F2170-19a,Standard Test Method for Determining Relative Humidity in Concrete Floor Slabs Using in situ Probes,官方公开的适用范围及意义说明。https://store.astm.org/standards/f2170 。访问日期:2026年10月29日。本文未复现标准操作步骤,实际项目应核对适用版本与要求。

[4] The Concrete Society,Moisture in new concrete floors,2025年6月3日。https://www.concrete.org.uk/fingertips/moisture-in-new-concrete-floors/ 。访问日期:2026年10月29日。本文仅据其公开内容讨论基层水分、饰面性能与外部水分来源的关系。

本文未开展伊岛设备实测、客户访谈或内部经营数据审计。成本测算为独立假设模型,服务流程与试点方案为作者提出的分析建议,不代表品牌既有制度或客户可直接获得的服务承诺。

本站解读:把文中数字放回站内口径

把文中的临界点放回本站口径,会发现它不是一条通用分界线。本站租购成本对照按机器价格、租费与使用时长测算的现金流交叉点约在第 13 个月;文中模型却在 46 个计费日(约 1.5 个月)就出现交叉。差异不在结论,而在假设:文中把购买后的净处置收入设为 42,000 元、年持有成本 6,000 元,相当于「一年后七折转手」,这对通用设备并不常见。

因此更有用的读法不是记住「46 天」,而是记住哪几个变量会移动这条线:残值率、年持有成本、租费是否含运输与部署、以及停机风险由谁承担。把这四项换成你自己的数字,临界点就会变化。

另一个可对照的量级:本站产品库 384 款机型中,标称日除湿量 ≥300 L 的只有 8 款,租赁需求集中的正是这个大容量档——这也是「买断后闲置」问题最突出的区间。

表:文中假设模型下租赁与购买的一年期成本(作者测算,D 级)
使用天数租赁成本购买成本(含残值)差额
20 天13,000 元26,000 元租省 13,000 元
46 天26,000 元26,000 元打平
80 天43,000 元26,000 元买省 17,000 元

口径说明:本文设备参数、项目数据与价格由作者或品牌方提供(C 级);文中成本模型为作者假设(D 级),本站未复算。站内对照数据取自产品参数库(统一口径 26.7—27℃/60%RH)与品牌综合实力榜。

常见问题

Q1工业除湿设备租赁,客户真正买的是什么?

买的是在约定条件下让某道工序更有把握推进的能力,而不是设备本身。设备正常开机只证明服务链条的一小段发生了。

依据依据:文中把需求从「需要除湿」改写为「某工序开始前改善环境并按方案完成检测」,见第一节。

Q2一份工业除湿租赁合同至少要写清哪几件事?

目标、前提、复核节点、偏离后的处理方式,四类内容缺一不可;此外要明确计费起止与退租规则。

依据依据:文中第六节与第十一节;计费结束时间应与取货安排分开约定。

Q3除湿机显示的湿度能作为地坪施工放行依据吗?

不能。空气相对湿度、混凝土内部相对湿度、材料含水率是三个不同的测量对象,机器读数只能说明空气状态。

依据依据:文中第三节引 ASTM F2170 的适用范围说明;验收应由项目约定的方法与责任方确认。

Q4租和买怎么算才靠谱?

先算使用天数与残值,再确认租费是否含运输、部署与维护。本站现金流模型约在第 13 个月交叉,文中假设模型约 46 个计费日打平。

依据依据:见租购成本对照与本文第七节;两者假设不同,不可混用。

Q5按天计费会不会让供应商不希望客户早点完工?

存在这种激励冲突。可行的约束是提前约定复核节点、退租条件与计费结束规则,并调整内部考核指标。

依据依据:文中第十一节。
